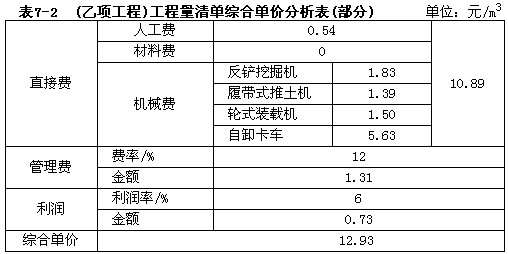

A.93元/m3,乙项综合单价的单价分析表见表7-2。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1。
![]()
B.shangxueba.cn/images/ct_jgzjzoswwm_jgzjzoswwcase1_00314(20095).jpg'
C.5万元,这3项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。
(3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。
(4)规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。
(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。
(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。

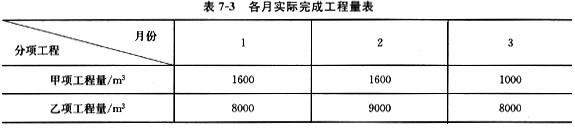

合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表7-3所列。
![]()
D.shangxueba.cn/images/ct_jgzjzoswwm_jgzjzoswwcase2_00314(20095).jpg'
E.该工程签约时的合同价款是多少万元?
F.该工程的预付款是多少万元?
G.该工程质量保证金是多少万元?
H.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。
I.各月需支付的措施项目费是多少万元?
J.承包商第1个月应得的进度款是多少万元?
