问答题

背景资料
某市政工程公司的施工项目部负责某污水处理厂工程施工,该污水处理厂工程主要包括泵站、集水池等单位工程。泵站集水池为钢筋混凝土结构,长32m、宽22m,基础与墙体混凝土设计强度等级为C25,基础顶面标高28.500m,墙厚为500mm,墙高6m,墙顶标高34.500m,设计运行水位33.00m。集水池顶板采用一种新型防护涂层材料,该涂层施工分包给专业公司。项目部采用的混凝土原材料质量符合有关国家标准要求,在进行混凝土配合比设计时,为了增加混凝土和易性和塌落度以满足泵送要求,每1立方米混凝土中水泥用量由计算用量340kg调至390kg。墙体施工在6月份进行,整个墙体一次浇筑完成。
问题:
项目部可否与发包单位签订整个污水处理厂的施工合同?可否与分包涂层施工的专业公司签订施工合同?为什么?

A.500m,墙厚为500mm,墙高6m,墙顶标高34.500m,设计运行水位33.00m。集水池顶板采用一种新型防护涂层材料,该涂层施工分包给专业公司。项目部采用的混凝土原材料质量符合有关国家标准要求,在进行混凝土配合比设计时,为了增加混凝土和易性和塌落度以满足泵送要求,每1立方米混凝土中水泥用量由计算用量340kg调至390kg。墙体施工在6月份进行,整个墙体一次浇筑完成。
问题:
项目部可否与发包单位签订整个污水处理厂的施工合同?可否与分包涂层施工的专业公司签订施工合同?为什么?
题目列表

你可能感兴趣的试题

问答题

案例四
[背景材料]
某工程项目的施工招标文件中表明该工程采用综合单价计价方式,工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的资金按合同总价的1‰计算。
承包单位开工前编制并经总监理工程师认可的施工进度计划如图2-1所示。

施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万/m3。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。承包单位按计划用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月.台)。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包单位提出以下索赔要求。
(1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍,影响1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿=16元/m3×32万/m3=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5个月×1万元/(月.台)×1台=5万元。
[问题]
请对以上施工过程中发生的4个事件进行合同责任分析。

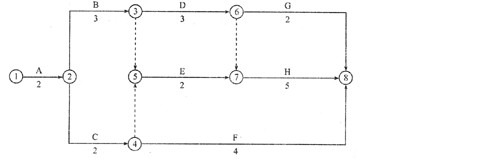

A.shangxueba.cn/images/2010q3/ct_jgzjzoswjm_jgzjzoswjcase_00050(20106).jpg'
B.台)。
C.5个月的日降雨量超过当地30年气象资料记载的最大强度。
D.5个月完成。
E.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍,影响1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
F.台)×1台=5万元。
问答题

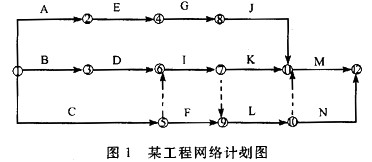

某工程网络双代号计划图已经总监理工程师批准执行,如图1所示。

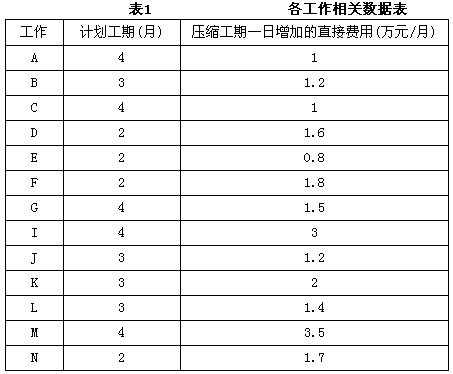

各工作相关数据如表1所示。

[问题]
1.计算此工程的计划工期,说明A、C、D、I、J的ES、EF、TF,并确定关键线路。
2.若A、I、J三个工序共用一台设备,用图示说明A、I、J依次顺序施工计划情况,并计算设备在场时间,确定该工序关键线路与总工期。
3.施工过程中由于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为 3万元,说明关键线路是否发生变化?共用设备在场时间是否发生变化?
4.施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织以最小变动费用为目标应如何调整?并计算相应增加的费用。调整工序作业时间限定每个关键工序只能减少1个月。

A.shangxueba.cn/images/ct_jgzjztswjm_jgzjztswjcase1_01217(20095).jpg'
B.shangxueba.cn/images/ct_jgzjztswjm_jgzjztswjcase2_01217(20095).jpg'
C.计算此工程的计划工期,说明A、C、D、I、J的ES、EF、TF,并确定关键线路。
2.若A、I、J三个工序共用一台设备,用图示说明A、I、J依次顺序施工计划情况,并计算设备在场时间,确定该工序关键线路与总工期。
3.施工过程中由于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作O,工期1个月,费用变动率为
D.施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织以最小变动费用为目标应如何调整?并计算相应增加的费用。调整工序作业时间限定每个关键工序只能减少1个月。
